Die Plantafel

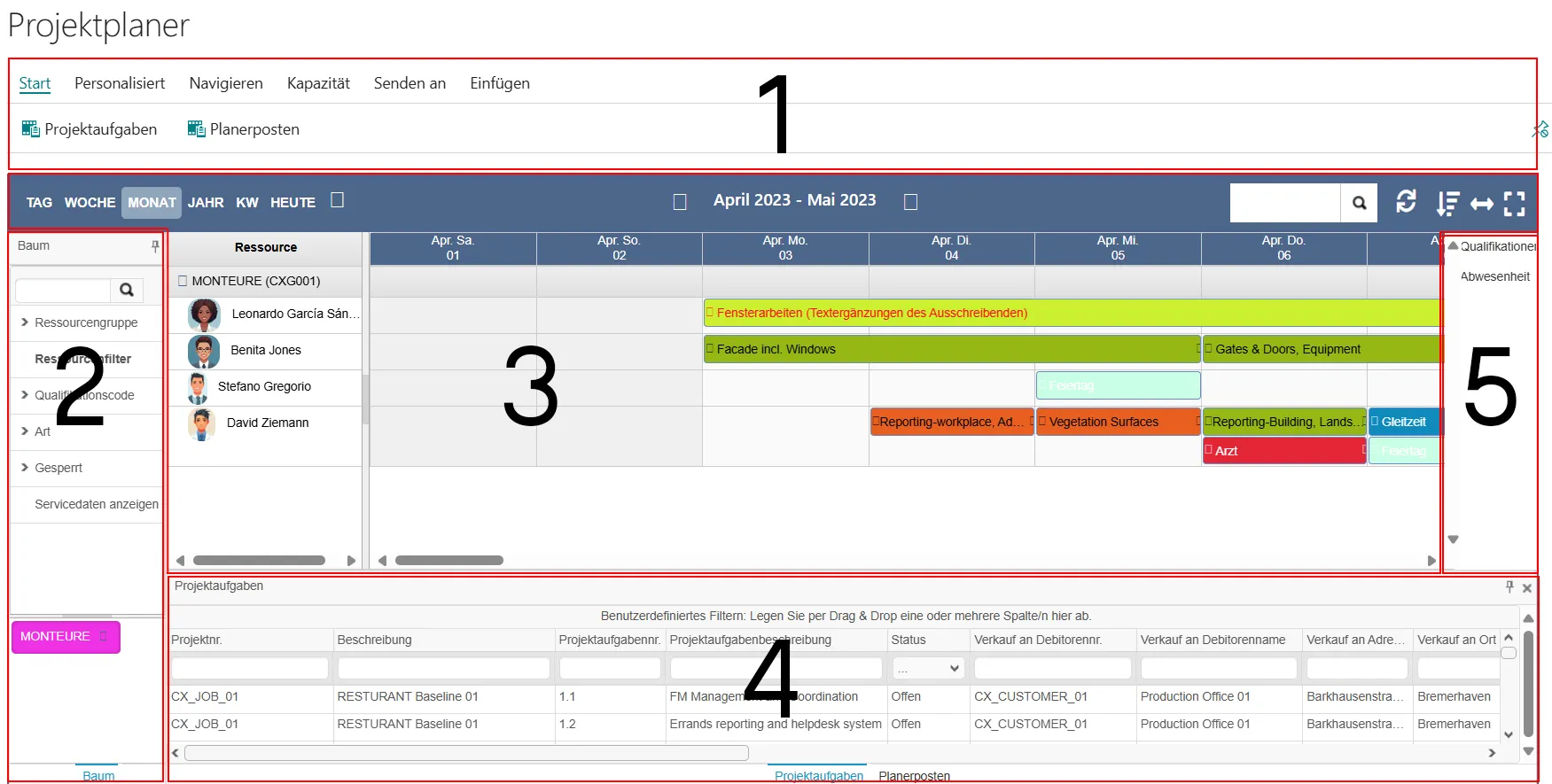

Die Plantafel ist in fünf Bereiche aufgeteilt:

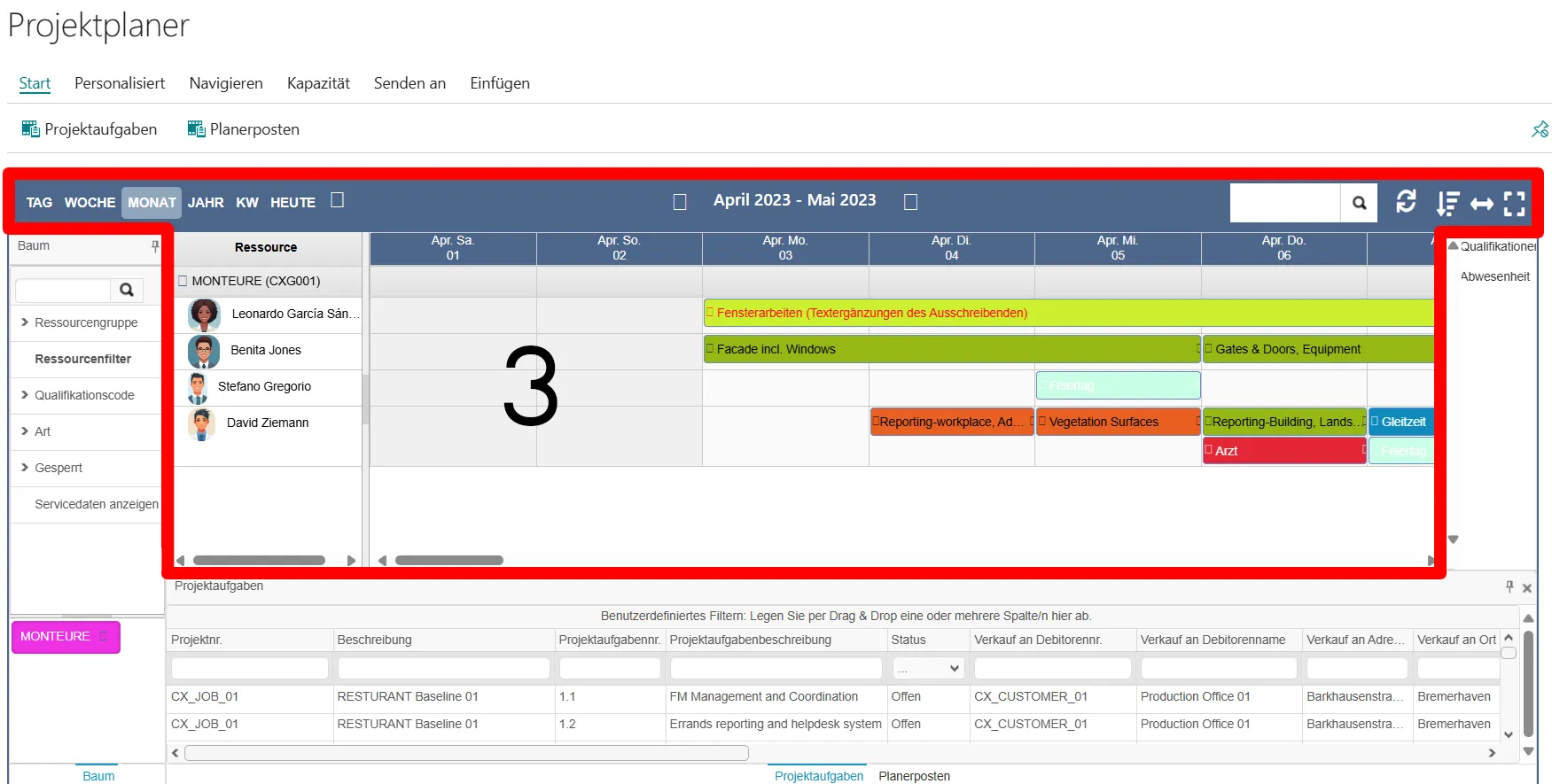

  1. Im oberen Bereich befindet sich das Menü, welches unterschiedliche Funktionen beinhaltet.

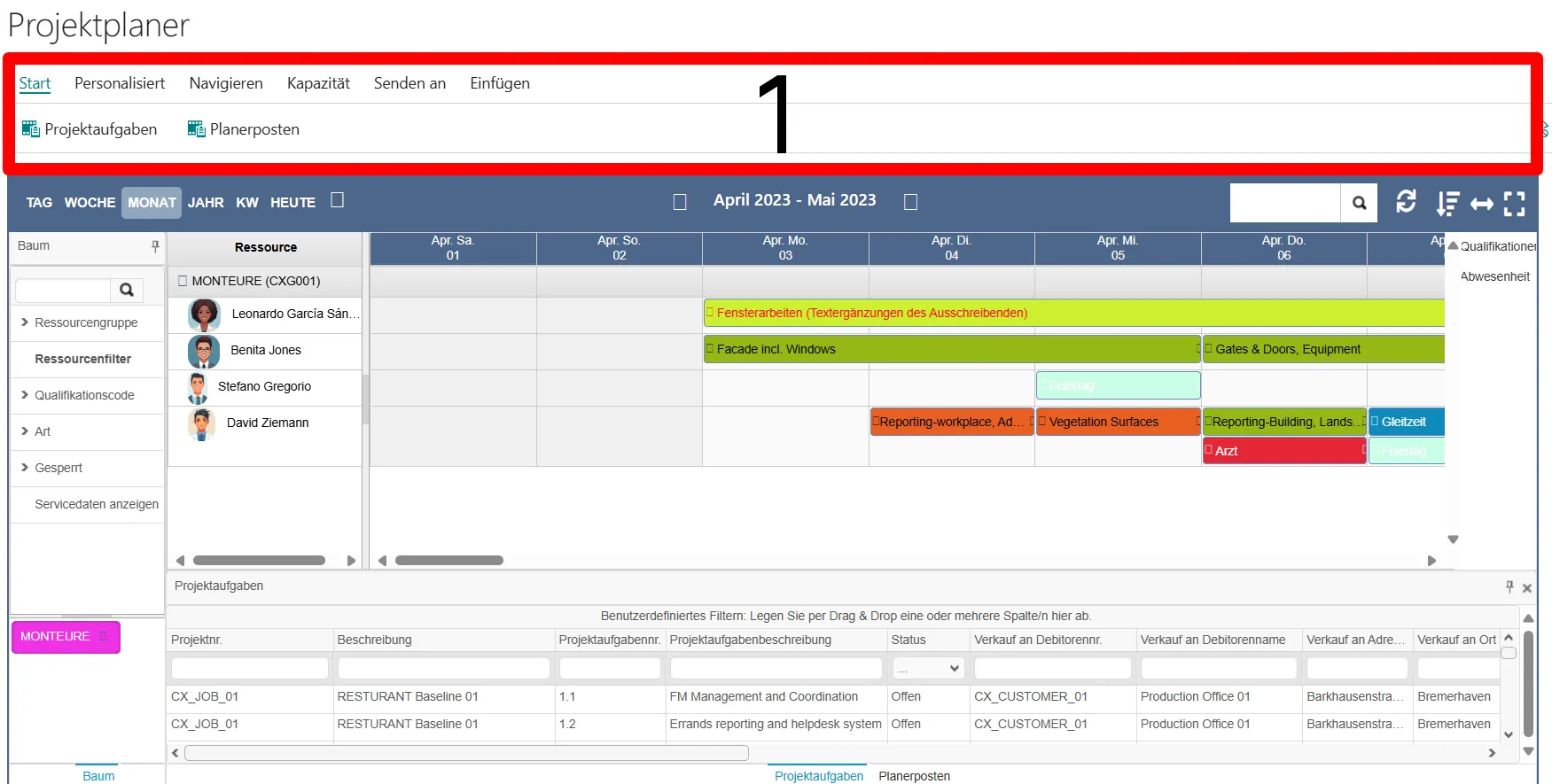

  2. Im linken Bereich werden sowohl Ressourcen in Baumstruktur dargestellt als auch ein Filterbereich zur Feinselektierung angeboten.

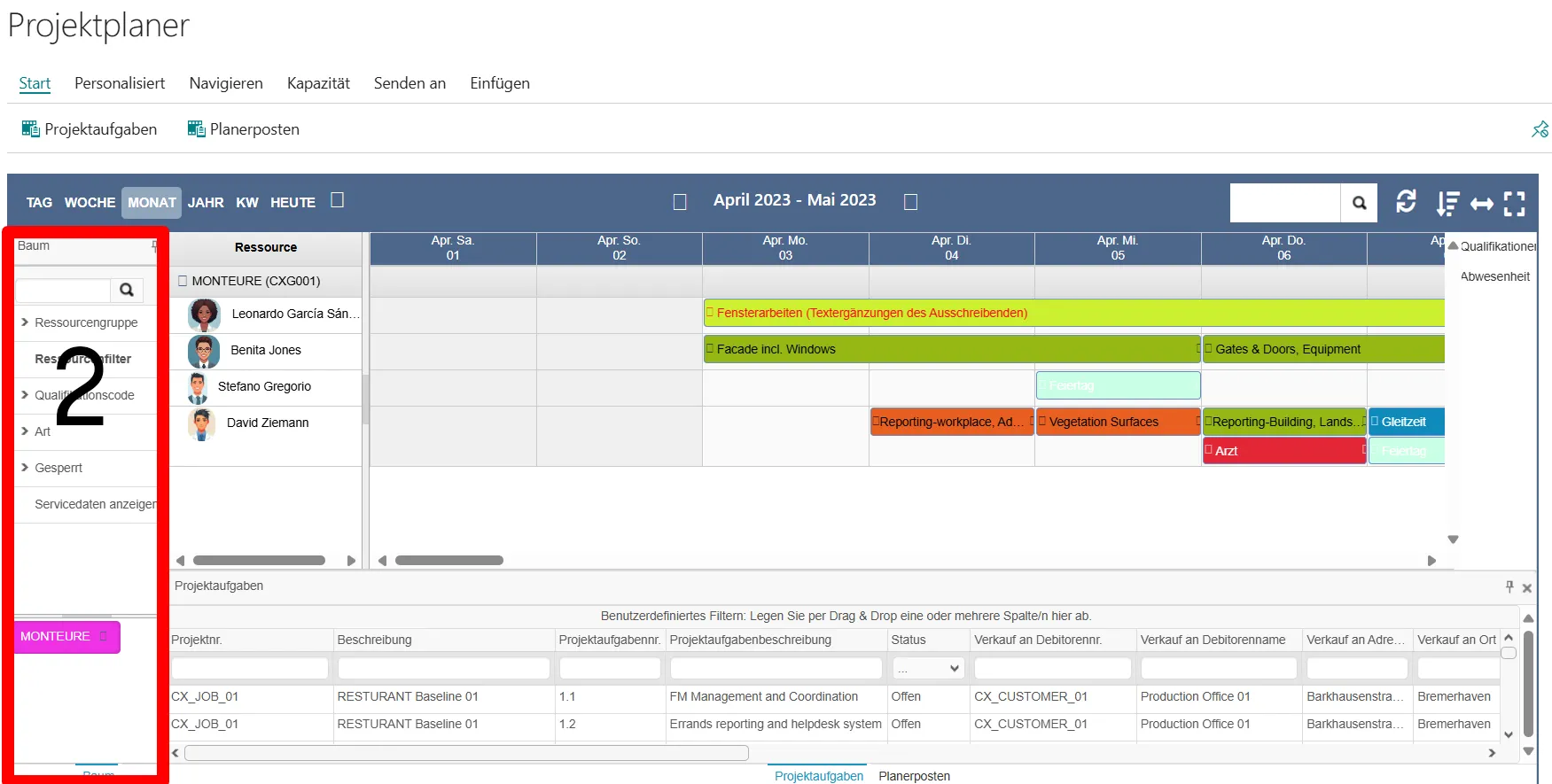

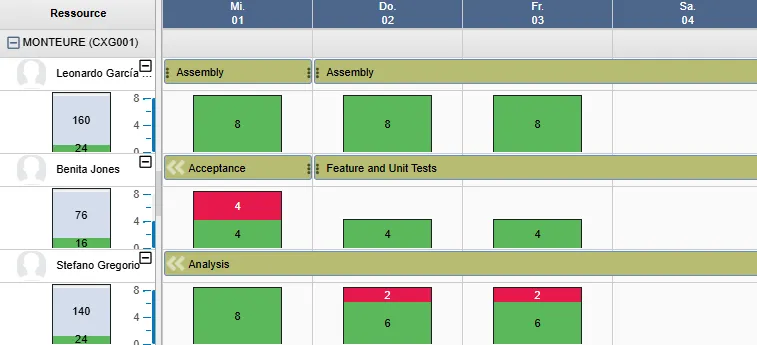

  3. Der mittlere Bereich dient zur Ansicht und Zeitplanung von Aufträgen und Ressourcen. Mit nur einem Mausklick lässt sich die Zeitskala in die verschiedenen Ansichten (Heute, Tag, Woche, Monat, Jahr oder KW) wechseln.

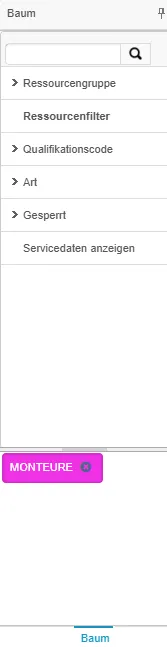

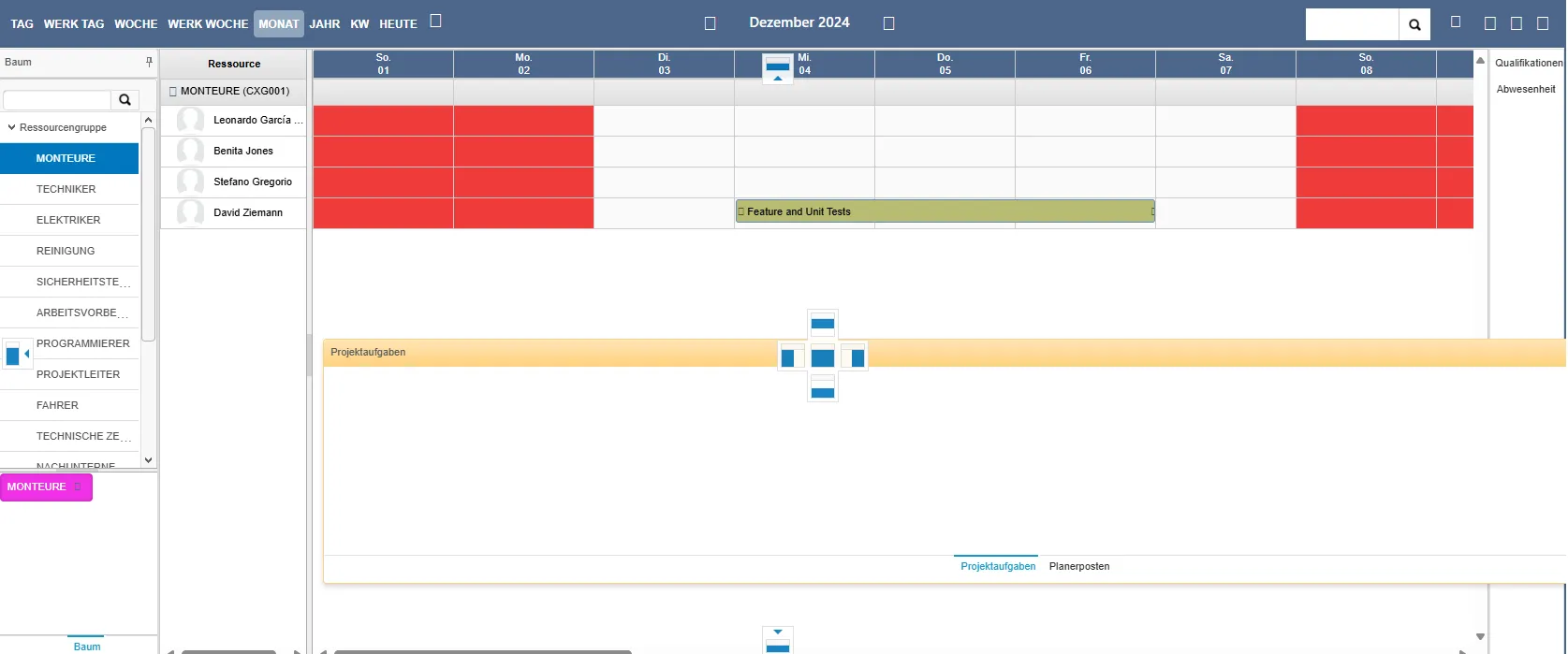

  4. Der untere Bereich beinhaltet unterschiedliche Informationen. In der Registerkarte lassen sich offene Arbeitsaufträge, Abwesenheiten, Arbeitsaufträge oder eine Karte zur Routenplanung öffnen.

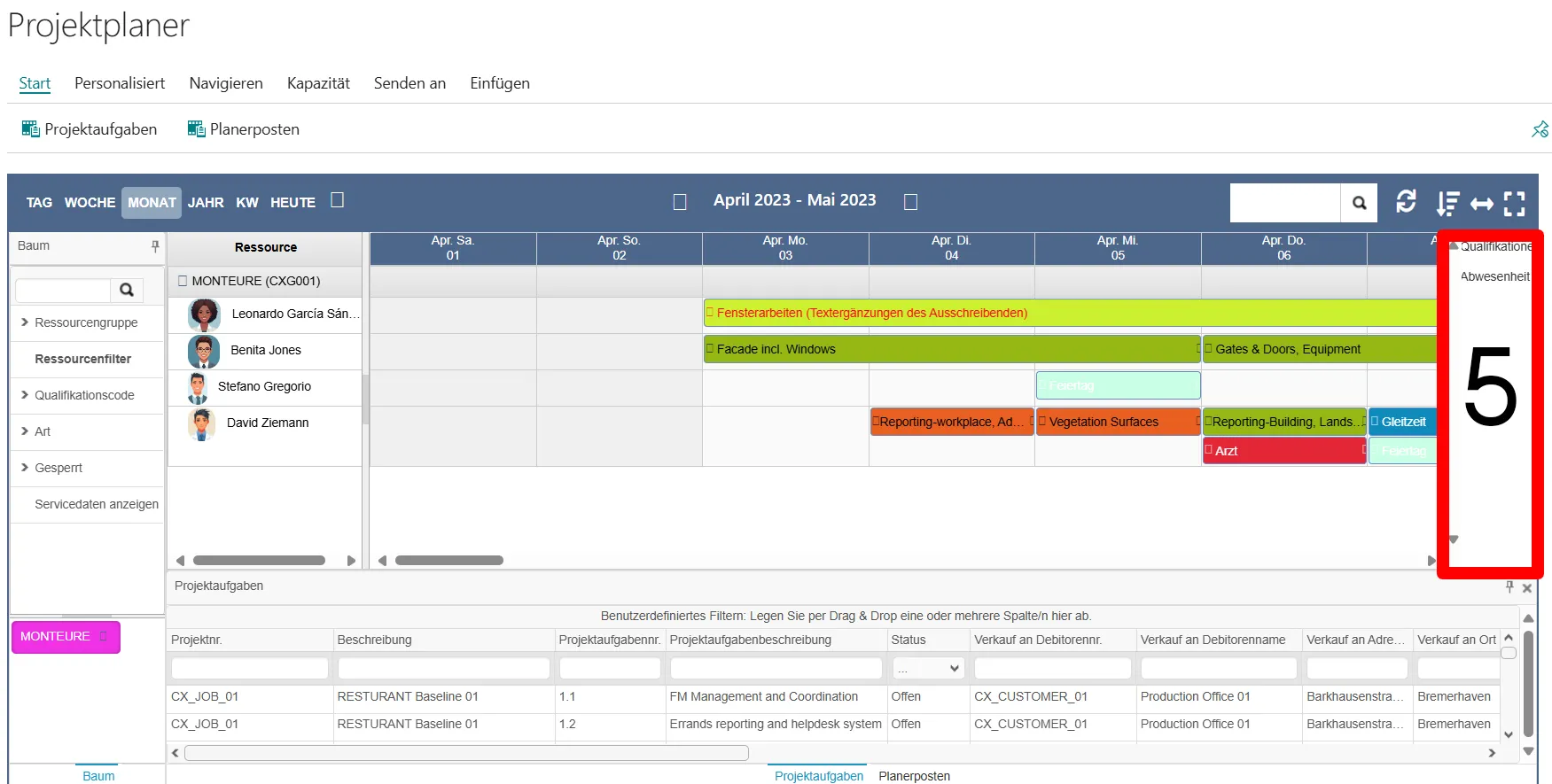

  5. Dieser Bereich kann mit individuellen Daten gefüllt werden. So kann beispielsweise der Status eines Mitarbeiters (Abwesenheit, Urlaub, etc.) per Drag & Drop zugewiesen werden.

Im oberen Bereich befindet sich das Menü, welches unterschiedliche Funktionen beinhaltet.

AktionsnameBeschreibung
ProjektaufgabenLädt Projektaufgaben in den Planer.
PlanerpostenLädt Planerposten in den Planer.
Office365 Sync-

AktionsnameBeschreibung
Ansicht speichern

Momentane Ansicht (z.B. gewählte Ressourcen) speichern oder als Standardansicht festlegen.

Ansicht ladenGespeicherte Ansichten laden.
Layout speichernFensterlayout speichern oder als Standardlayout festlegen.
BenutzereinstellungenÖffnet die Planereinstellungen für den aktiven Planer und Benutzer.

AktionsnameBeschreibung
ProjektlisteÖffnet die Projekte-Karte.
RessourcenlisteÖffnet die Ressourcen-Karte.
RessourcenkapazitätenÖffnet die Ressourcenkapazität-Ansicht.
ProjekterfassungÖffnet die Projekterfassungen-Ansicht.

AktionsnameBeschreibung

Kapazitäten - horizontal

Zeigt zusätzlich, Kapazitäten horizontal in der Plantafel an.
Nur Kapazitäten - horizontal

Blendet Termine aus und zeigt nur Kapazitäten horizontal in der Plantafel an.

Kapazitäten - vertikalZeigt zusätzlich, Kapazitäten vertikal in der Plantafel an.
Nur Kapazitäten - vertikal

Blendet Termine aus und zeigt nur Kapazitäten vertikal in der Plantafel an.

Kapazitäten ausblendenBlendet Kapazitäten wieder aus.

Horizontale Kapazitäten

Vertikale Kapazitäten

AktionsnameBeschreibung
Planer in Excel öffnen

Speichert die aktuelle Plantafel-Ansicht in eine .xlsx-Datei für Excel.

AktionsnameBeschreibung
ProjektfarbenHier können projektspezifische Farbcodes hinterlegt werden.
Feiertage

Hier können Feiertage für Ressource-Gruppen oder einzelnen Ressourcen synchronisiert/eingerichtet werden.

Projekte einfügen

Hier kann einer Ressource oder Gruppe schnell ein bspw. Projekt zugeordnet werden mit verschiedenen Regeln.

Abwesenheiten einfügen

Hier kann einer Ressource oder Gruppe schnell eine Abwesenheit (bspw. Seminar) zugeordnet werden mit verschiedenen Regeln.

Im linken Bereich werden sowohl Ressourcen in Baumstruktur dargestellt als auch ein Filterbereich zur Feinselektierung angeboten.

Baumstruktur

Die Baumstruktur verhilft zur übersichtlichen Darstellung der benötigten Ressourcen, Projekten, Services (je nach Planer). Filtern Sie schnell und einfach nach Gruppen, Qualifikationen, Art oder Status, um Sie auf der Plantafel anzuzeigen.

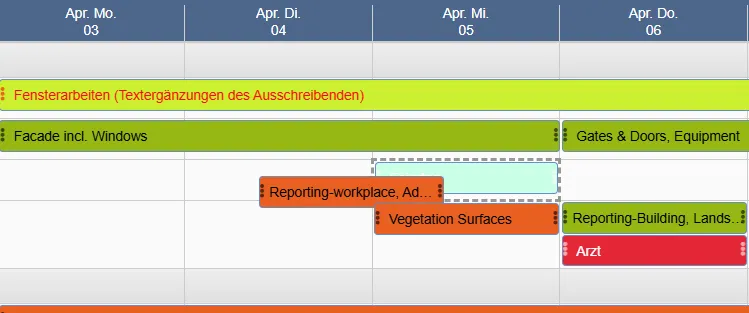

Der mittlere Bereich dient zur Ansicht und Zeitplanung von Aufträgen und Ressourcen. Mit nur einem Mausklick lässt sich die Zeitskala in die verschiedenen Ansichten (Heute, Tag, Woche, Monat, Jahr oder KW) wechseln. Hier lassen sich Projektaufgaben, Ressourcen, Services und Abwesenheiten per Drag & Drop nach belieben hinzufügen, verschieben und planen.

Über das übersichtliche Menüband schalten Sie schnell zwischen verschiedene Zeitansichten. Haben Sie die Option Zeitspanne in den Seiteneinrichtung aktiviert, finden Sie hier auch das Kalender-Icon zur manuellen Zeitraum-Wahl.

Auf der rechten Seiten finden Sie zu dem noch ein Filter (bspw. um ausgewählten Ressourcen zu filtern), die Möglichkeit die Tafel zu aktualisieren, die Option Berechnung von Terminen ein- oder auszuschalten, sowie die Funktion Fit-to-Scale.

Der untere Bereich beinhaltet unterschiedliche Informationen (je nach Planer). In der Registerkarte lassen sich Projektaufgaben, Services oder Projektplanzeilen anzeigen und per Drag&Drop in den Planer ziehen. Des Weiteren können Planerposten (bereits ausgeführte Aktionen) hier angezeigt werden.

Dieser Bereich kann mit individuellen Daten gefüllt werden. So kann beispielsweise der Status eines Mitarbeiters (Abwesenheit, Urlaub, etc.) per Drag & Drop zugewiesen werden.

Koordinieren Sie Ihre Projekte, Aufträge und Ressourcen ganz einfach per Drag & Drop. Mit nur einem Mausklick lassen sich geplante Aufgaben verschieben und anpassen. Mit der visuellen Planung können Sie sofort auf unvorhergesehene Ereignisse reagieren.

Passen Sie die jeweiligen Bereiche der Plantafel bedarfsabhängig mit der Dockerfunktion an. Per Mausaktion lassen sich die Bereiche verschieben, vergrößern oder ausblenden.
